三峽能源山東莘縣312.5MW風電線路500kV武陽變電站220kV間隔改造工程竣工驗收完成
發布時間:2025-09-28作者:千凱特聯

      我方承接了三峽風電220kV升壓站---500kV武陽變電站新建線路工程220KV出線間隔(備用Ⅲ線)龍門架以下引流線進行線路改造升級工程,由我公司承接高壓停電作業票工作。




      本工程施工時間由2025年09月24日開始至2025年09月26日結束,為期3天。

      電氣部分:

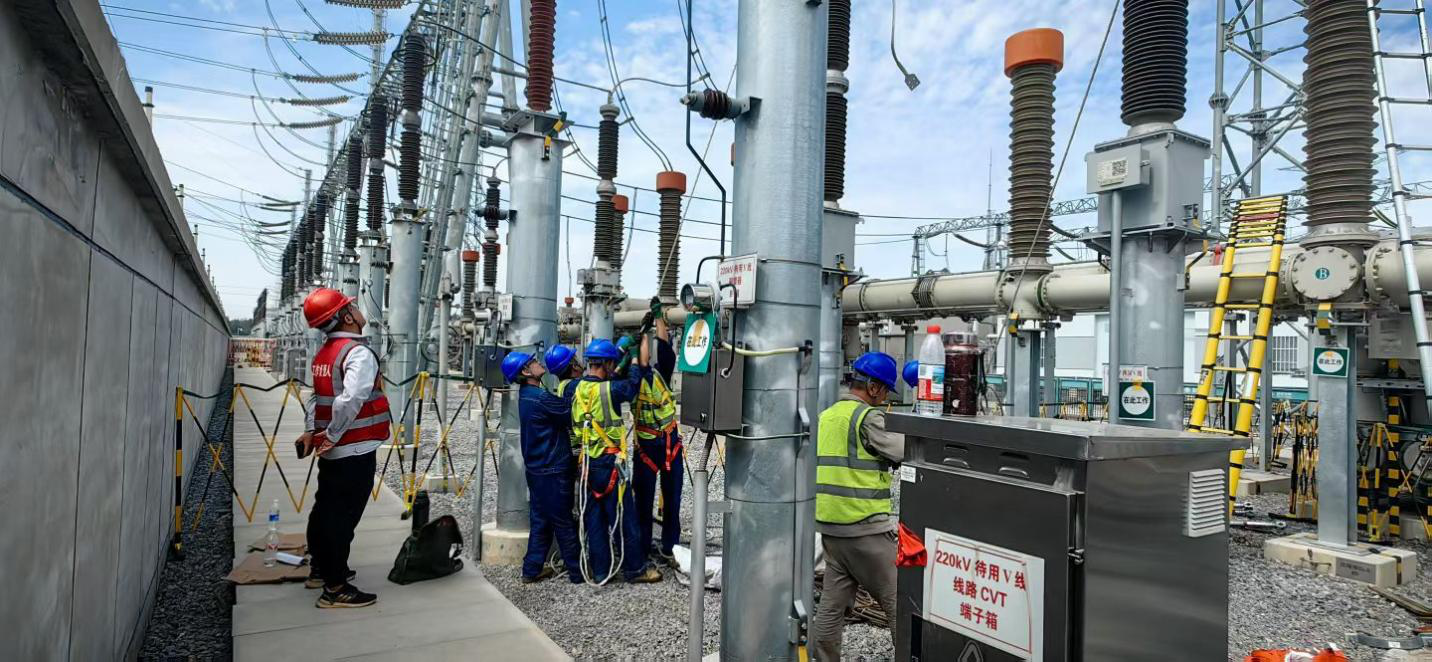

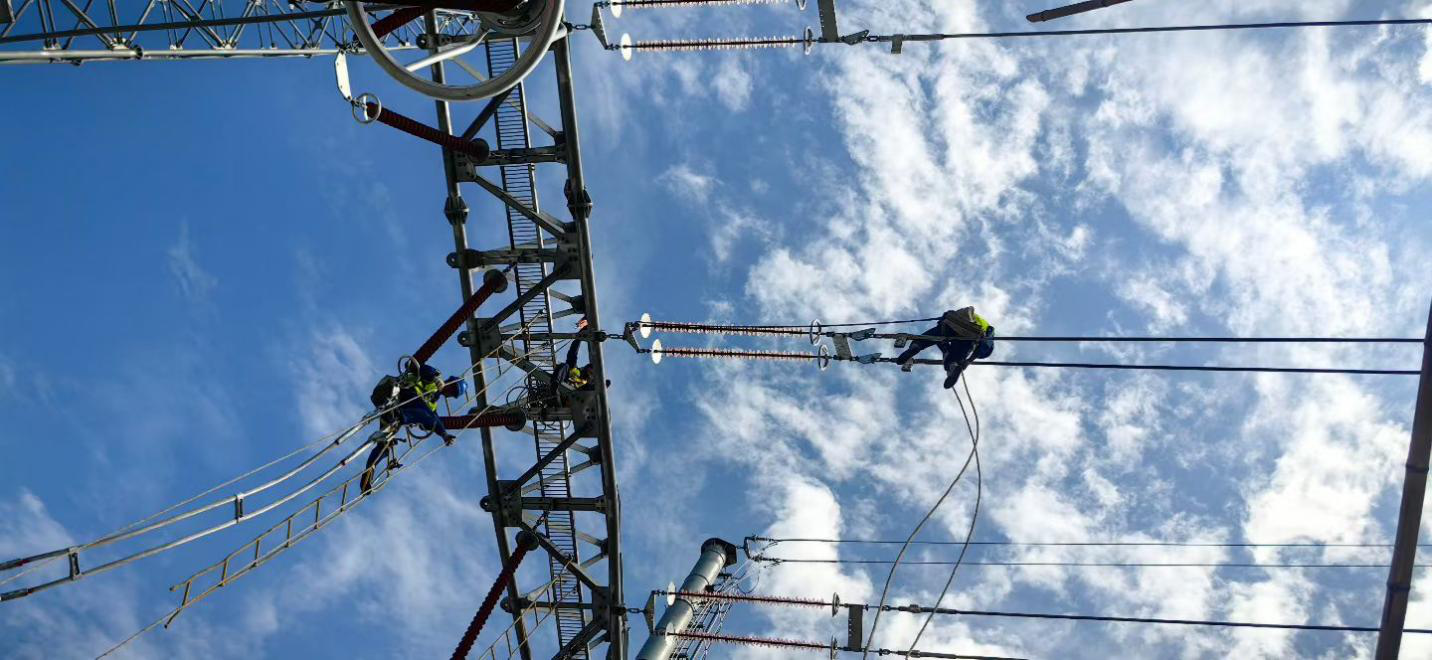

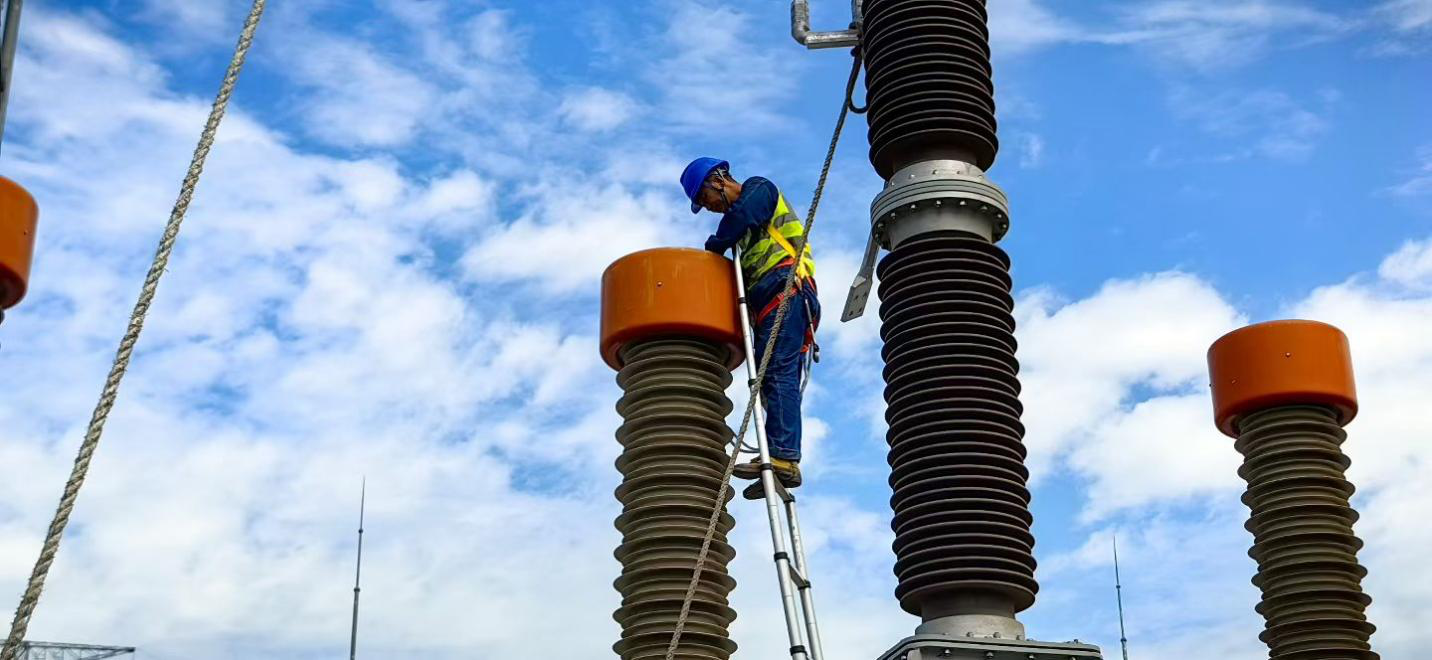

      一次:220千伏待用Ⅴ出線間隔龍門架以下引流線已施工完成,本期對待用Ⅴ出線間隔進行線路改造升級,由原來的鋼芯鋁絞線400mm2更換為630mm2。

      二次:改造220千伏待用Ⅴ出線間隔接續盒至通信管溝的通訊導線。




      本次高壓停電作業線路改造升級項目,嚴格按照高壓停電作業工期計劃,編制詳細周密的施工方案和危險點預控措施,強化作業流程和工藝標準,作業現場組織工作井然有序,高標準地完成了預期線路改造升級工作。

      通過本次高壓線路升級改造項目3天時間就順利竣工驗收完成,充分體現了我公司的綜合實力,為公司今后承接高壓輸電項目奠定了堅實的基礎。
